7月15日至18日三天三夜,搶險樓莊子二標段輸水管線。7月17日至18日晚搶修,烏魯木齊水投集團城北再生水公司中水管道跑水故障。連續應戰考驗了烏魯木齊水投集團建投公司干部職工應急搶險能力,考驗了烏魯木齊水投集團建投公司能打硬仗打勝仗的戰斗力。
7月15日中午,建投公司接到集團公司指令,前往位于甘溝鄉土圈村——因強降雨引發山洪,樓莊子輸水管線二標段部分管線被洪水沖出裸露懸空。情況危急,公司領導班子成員立即響應,一面迅速前往并與樓莊子水廠對接,一面組織搶險人員、機械、材料集結現場。
當天進入搶險現場的道路被沖毀,挖掘機、自卸車、鏟車等大型機械無法進入。“用一天時間快速搶修完成一條臨時便道,爭取時間,確保輸水管線安全。”烏魯木齊水投集團黨委副書記、總經理謝東在搶險一線說到。
7月16日早上8點1500米臨時便道搶修完成。建投公司班子成員及項目部負責人、施工員對搶險現場進行勘察——管徑1200毫米雙趟管線有4處管線裸露懸空、近2公里管線上部覆土大面積被沖刷致覆土不足0.8米,前期防洪設施基本沖毀,供水安全隱患刻不容緩。

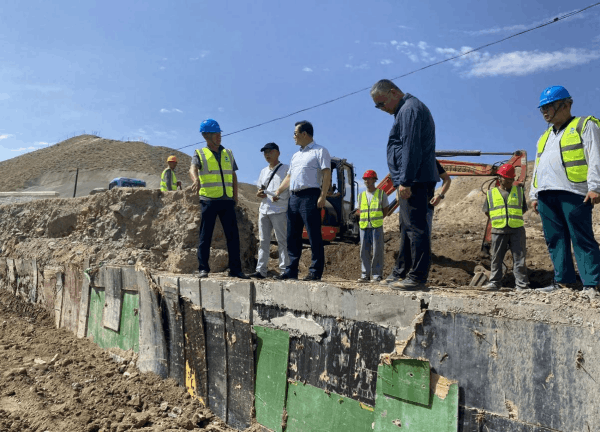

據天氣預報,7月16至18日期間,甘溝鄉等山區時有大到暴雨。“搶時間就是保供水安全。”烏魯木齊水投集團領導韓紅銳、謝東、王建新、張強現場指導,水投集團總工辦、工程建管部、安全管理部等部室單位積極配合,建投公司干部職工全力以赴投入搶險。7月16日傍晚,大雨和山洪再次來襲,項目一部經理詹凱指揮車輛快速停靠到河谷高處平臺、人員撤離到安全地帶,大家眼睜睜地看著修好的臨時便道再次被沖毀……

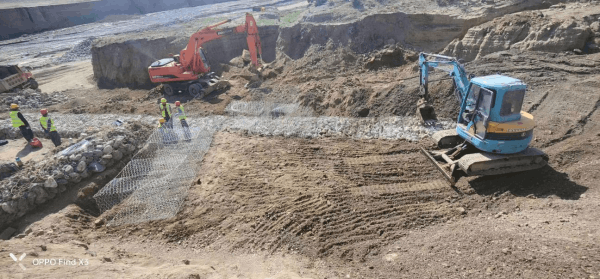

“保證輸水管線加固安全的同時,要讓山洪有泄洪通道。”烏魯木齊水投集團黨委委員、副總經理王建新提出指導意見。在以“格賓籠”方式加固管線的同時,建投公司結合現場實際,制定了在管線旁開挖一條寬約2米、長1200米的泄洪渠道,減輕山洪對輸水管線“沖擊”的實施方案。

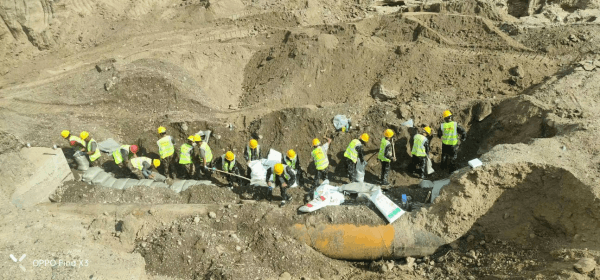

7月18日晚上19點30分,歷時78小時,出動人員200人次、作業機械44臺,勝利完成搶險。當晚,樓莊子二標段管線地處山區再次降大雨,管線搶險加固情況良好,輸水管線安度大雨襲擊。
烏魯木齊水業投資發展集團有限公司建投公司 趙樹
